【食品工場建築費高騰・投資戦略シリーズ|第1回】【2026年最新】食品工場の建築費高騰 |原因5つと農水省補助金で乗り切る3つの戦略を徹底解説

【2026年最新】食品工場の建築費高騰のアイキャッチ

建築費はそろそろピークアウトするのではないか。もう少し待ってから動いたほうがいいのでは?

補助金って機械を買うときのものでしょ? 建物そのものには使えないんじゃないの?

食品メーカーの経営者から設備投資のご相談を受けると、必ずと言っていいほど一つ目の質問が出ます。相場が下がるのを待って決断を先送りする。気持ちのうえでは理にかなって見えます。

しかし2026年現在、待つという判断は、もう戦略として成り立ちません。

建築費の高騰は、もともとあった4つの構造要因に、2026年2月からのホルムズ海峡危機(ナフサショック。石油化学の基礎原料が止まったことで起きた資材不足)が重なり、元には戻らない水準シフト(一段上の水準への移行)に入りました。HACCP(ハサップ。食品の安全を守る国際的な衛生管理の手法)対応や冷蔵冷凍設備が必要な食品工場は、一般の建築よりこの影響を強く受けます。

📋 この記事でわかること
  • 食品工場の建築費は2012年度から34.8%上昇。2026年は「ナフサショック」が追い打ちをかけている
  • 高騰の原因は構造的な4要因+イラン情勢の計5要因。短期での解消が難しい理由がわかる
  • 「待てば下がる」は幻想。1年の先送りが5,000万〜1億円のコスト増になる理由がわかる
  • 今取るべき3つの対策(①着工の前倒し、②農水省補助金のフル活用、③コンパクト設計)
  • 建築費が上がるほど、農水省補助金(HACCPハード事業等)の経済効果が大きくなる理由がわかる

それでは、まず「どこまで上がったのか」を数字で確かめるところから始めましょう。

目次

1. 建築費はどこまで上がったのか

過去14年で建設工事費は34.8%上がった

国土交通省の「建設工事費デフレーター(建設工事の価格変動を指数にした公的な統計)」によれば、建設工事費は2012年度から2024年度(暫定)にかけて34.8%上がりました。13年連続の上昇です。景気の波ではなく、構造的な水準シフトとして受け止めるべき局面です。

直近の数字は、さらに厳しくなっています。日本建設業連合会の資料では、建設資材の物価は2021年1月と比べて建築部門が平均+37%、土木部門が+41%、建設全体で+38%(2025年11月時点)。労務費が30%、資材費が50〜60%という標準的な費用構成で試算すると、この5年で建設コスト全体が26〜30%上がった計算になります。さらに2026年春時点では資材物価の平均は+39%まで進み、全建設コストの上昇は28〜32%と試算されています。

推移を、以下の表で整理しました。

【図表1】建設工事費・建設資材物価の推移

年度 建設工事費(2012=100) 建設資材物価(2021/1=100)対前年伸び率
2012 100.0 — —
2015 105.4 — +1.8%
2018 112.8 — +2.1%
2021 118.7 100.0 +2.7%
2022 126.5 115 +6.6%
2023 131.2 128 +3.7%
2024(暫定) 134.8 135 +2.7%
2025(推計) 138〜140 138〜139 +2〜4%

※出所:国土交通省「建設工事費デフレーター」、日本建設業連合会資料より作成。2025年は推計値です。伸び率は各年度の対前年比で、表では節目の年度を抜粋して掲載しています。

食品工場の規模で見るとどうなるか

この上昇率を実際の工場規模に当てはめます。3年前に8億円で建てられた工場は、今なら10億円超。10億円の工場なら12〜13億円です。これが2026年の現実です。

規模別のシミュレーションを、以下の表にまとめました。

【図表2】食品工場規模別 建築費上昇シミュレーション

プロジェクト規模 2021年契約 2025年契約 増加額 増加率
10億円規模・食品工場新設 10.0億円 12.6〜13.0億円 +2.6〜3.0億円 +26〜30%
3億円規模・HACCP改修工事 3.0億円 3.8〜3.9億円 +0.8〜0.9億円 +27〜30%
1億円規模・冷凍設備増設 1.0億円 1.27〜1.30億円 +0.27〜0.30億円 +27〜30%

※出所:日本建設業連合会の試算(2021年→2025年で全建設コスト+26〜30%)を基にアカネサス作成。上昇率を機械的に当てはめた試算であり、実際の金額は仕様・立地・時期により変わります。

食品工場ならではの事情が、さらにコストを押し上げる

食品工場の建築費は、一般的なオフィスビルや倉庫より30〜50%高い水準で動きます。理由は、次の4つです。

・HACCPのゾーニング対応:清浄区画・準清浄区画・汚染区画を物理的に分ける必要がある

・断熱・空調:冷蔵冷凍エリアや温度管理エリアを厳密に設計する必要がある

・衛生対応:エポキシ床・パネル壁・吊り天井といった特殊な仕上げと、排水勾配の厳格な管理が要る

・機器の搬入:充填機・包装機・冷凍機などの大型設備を運び入れる動線を確保しなければならない

坪単価でどのくらい差が出るのかを、以下の表で比較しました。

【図表3】食品工場の坪単価相場(20265月時点)

工場タイプ 坪単価(2020年) 坪単価(2026年5月) 上昇率
一般食品工場 40〜60万円/坪 50〜80万円/坪 +25〜33%
冷凍冷蔵対応工場 60〜90万円/坪 80〜120万円/坪 +33%
輸出向けHACCP対応工場 75〜110万円/坪 100〜150万円/坪 +33〜36%

※出所:アカネサスが2024〜2026年に支援した30件超の工場新設プロジェクトのデータより作成(自社集計値)。

2030年までの見通し|2020年比でほぼ50%増というシナリオ

CBRE(世界的な事業用不動産サービス会社)のコラムで紹介された建設市場レポート「2030年までの建築費の動向予測」(アーキブックコスト事務局、2025年4月発表)では、建築コストを2011年=100としたとき、2020年が121、2024年が153、2030年の予測値が181。2020年からの10年で、ほぼ50%増という見通しです。

「今が一時的に高いだけ」という発想は、もう成り立ちません。2026年以降も建築費は緩やかに、しかし着実に上がり続ける。これが現実的なベースシナリオ(もっとも起こりそうな筋書き)です。

では、なぜここまで上がったのか。原因を5つに分けて見ていきます。

2. 建築費高騰の5大原因

過去のオイルショックやリーマンショックのような一時的な需給の振れとは違い、今回の高騰は5つの構造的な要因の積み上がりです。しかも、どれも短期で解消する見通しが立ちません。

5つの要因と解消の見通しを、以下の表で整理しました。

【図表4】建築費高騰の5大原因と解消見通し

要因 内容 解消の見通し
① 円安の常態化 ドル円150〜160円台で推移。輸入木材・鋼材・機械設備のコスト増を直撃。 短期解消は困難
② 人手不足・労務費上昇 公共工事設計労務単価は14年連続上昇。2026年3月適用分は前年度比+4.5%。 構造的に継続
③ 2024年問題・2025年問題 時間外労働規制と団塊世代の引退で工期延長・人件費増。 影響は今後も継続
④ 省エネ基準義務化 2025年4月から全新築建築物に適用。高性能資材の追加コスト。 規制は不可逆
⑤ ナフサショック(イラン情勢) ホルムズ海峡封鎖で断熱材・塗料・塩ビ管・住宅設備の供給不安。 中東情勢に依存

※出所:各種公的資料および業界レポートを基にアカネサス作成

原因|円安が当たり前になった

2026年に入ってからもドル円は150〜160円台での推移が続いており、輸入する木材・鋼材・機械設備のコスト増は一時的なものではありません。食品工場で使う冷凍機・空調機器・包装機械の多くは海外メーカー製か海外の部品に頼っており、為替の影響をそのまま受ける構造です。

原因|人手不足と労務単価の上昇

国土交通省の「公共工事設計労務単価(公共工事の積算に使う職種別の賃金単価)」は、2026年3月適用分で前年度比+4.5%。14年連続の上昇で、全国全職種の加重平均は25,834円と、初めて25,000円を超えました。建設業で働く人の平均年齢は他の産業より際立って高く、団塊世代の大量引退(2025年問題)と、若い入職者の慢性的な不足が同時に進んでいます。

食品工場の建設ではHACCP対応の技能を持つ職人がさらに少なく、単価は一般の工事より高くなります。今後10年でこの人手不足が解消する可能性は、きわめて低いと見ておくべきです。

原因2024年問題・2025年問題

働き方改革関連法による時間外労働の上限規制が建設業と物流業にも適用され、同じ工事に必要な人工(にんく。延べの作業人数)が増え、工期も延びています。1人当たりの生産性を上げるだけでは吸収しきれない、構造的な変化です。

原因|省エネ基準の義務化など、規制対応のコスト

2025年4月から、新築の建築物すべてに省エネ基準への適合が義務づけられました。高断熱材や高効率設備の使用が必須になり、食品工場のような大規模建築では数千万円単位の追加コストになります。HACCP対応の衛生区画や空調設計、カーボンニュートラル対応、自治体ごとの環境配慮基準など、規制によるコスト増は今後も積み上がっていきます。

原因|ナフサショック——イラン情勢が加えた決定打

2026年2月28日、米国とイスラエルによるイラン攻撃をきっかけに、状況は質的に変わりました。

イランがホルムズ海峡の通航禁止を宣言し、海峡は事実上封鎖されました。日本は原油輸入の約9割、化学原料用ナフサ輸入の約74%を中東に頼っています。原油価格(WTI)は2026年4月7日に1バレル112.95ドルをつけ、2022年6月以来の高値水準となりました。6月の米・イラン間の戦闘終結合意でホルムズ海峡の通航が再開し、価格はいったん落ち着いたものの、7月には商船への攻撃が相次ぐなど、振れ幅の大きい状況が続いています。

🤔 この危機の本質は「原料が手に入らない」こと

ナフサは、断熱材(ウレタン・フェノール樹脂)、塗料、接着剤、塩ビ管、ビニールクロス、シンナーなど、建築で使う非構造部材のほとんどの出発原料です。石油は国全体で約250日分の備蓄がありますが、ナフサは備蓄義務の対象外で、民間の在庫は数週間分程度とされています。

影響はすでに表に出ています。住宅設備大手のTOTOは2026年4月13日、システムバス・ユニットバスの全シリーズで新規受注を停止しました(4月20日から段階的に再開し、6月9日に全面再開)。東日本大震災やコロナ禍を経てもここまで先行きが読めないのは初めてだと、同社の広報担当者が述べたと報じられています。

食品メーカーにとって他人事ではない理由がもう一つ。食品の包装材も同じナフサからつくられており、工場建築の遅れと包装材の供給制約が同時に来る可能性が現実味を帯びています。

なお、海峡の通航は2026年6月に再開し、供給の逼迫はいったん和らぎました。ただし一度上がった資材価格は下がっておらず、中東情勢しだいで再発しうるリスクとして残っています。

ここまでが原因の話です。次は「待てば下がるのか」を検証します。

3. 「待てば下がる」が幻想である理由

構造要因は1ミリも解消されない

仮にホルムズ海峡の情勢が短期で収まったとしても、円安・人手不足・2024年問題・省エネ規制という4つの要因は1ミリも解消されません。前述の予測のとおり、2030年に向けて建築費は上がり続けるのが現実的な見通しです。

中東情勢が長期化すれば「建てられない」局面へ

逆に中東情勢が長引けば、製造業の生産活動が下押しされ、工場建設は「価格が高い」どころか「そもそも建てられない」局面に入りかねません。

つまり待つことのリスクは、「数%高く買う」ではなく「数年間建てられない」に変わりつつあるのです。

先送りが実際にいくらの損失になるのか、10億円規模の工場を例に整理しました。

📌 先送りの本当のコスト(10億円工場の場合)
建築費の上昇分(年率5%×2年):+1億円以上
新工場が2年間動かないことによる売上・利益の機会損失(営業利益率10%と想定):2億円
資材調達のリードタイムが延び、「決断してから稼働するまで」の期間も長くなる
合計:2年待つと、3億円以上の機会損失

※上記はアカネサスによる試算です。前提の置き方により金額は変わります。

では、この状況で経営者は何をすればよいのか。3つの打ち手を順に見ていきます。

4. 食品メーカーが今、取るべき3つの戦略

いずれも、当社が支援の現場で実際にお勧めしている、今期のうちに着手できる打ち手です。

戦略|着工を前倒しする——時間こそが最大のコスト

意思決定を半年早めるだけで、価格・調達・スケジュールのすべてが有利になります。「来期からゆっくり」ではなく「今期中に基本構想まで進める」。これが正しい判断軸です。

工場を稼働させたい時期から逆算すると、補助金を使う場合は2.5〜3年前に準備を始める必要があります。2029年4月に稼働させたい工場なら、2026年のうちに基本構想と補助金活用の検討に入っていなければ間に合いません。「2028年から動く」では、もう遅いのです。

戦略|農水省の補助金を最大限に活用する

ここが、建築費高騰の局面でもっとも見落とされている論点です。

食品メーカーが使える農水省の補助金は、きわめて充実しています。経産省系は、もともと「建屋(建物本体)」が原則として対象外でした。2026年度(令和8年度)からはものづくり補助金と新事業進出補助金が統合され、「新事業進出・ものづくり商業サービス補助金」として建物費も対象になる枠(新事業進出枠・グローバル枠)が設けられましたが、補助上限は最大9,000万円規模です。億単位の工場建設をまかなう制度ではありません。一方、農水省系は建屋そのものが億単位で補助対象になる。ここが決定的に違います。

食品メーカーが活用できる主要な5つの補助金を、以下の表で比較しました。

【図表5】食品メーカーが活用できる主要5補助金

補助金名 上限額 補助率 主な対象 建屋対象
HACCPハード事業 6億円 1/2以内 輸出向けHACCP対応の施設新設・改修 ○
強い農業づくり総合支援交付金 20億円 1/2以内 生産・加工・貯蔵施設の整備、体制強化 ○
産地連携支援緊急対策事業 2億円(取組Aは3億円) 1/2以内 産地連携での加工施設・選別機・包装設備 ○
農山漁村振興交付金 2億円 1/2以内 直売所・食品工場・倉庫の建設 ○
畜産クラスター補助金 —(事業内容により変動) 1/2以内 畜舎の建築・リニューアル・設備導入 ○

※出所:農林水産省公表資料を基にアカネサス作成

※補助率・上限額は年度および公募回により変わります。申請前に必ず最新の公募要領をご確認ください。HACCPハード事業の上限6億円は令和7年度補正予算での値で、令和8年度当初予算では1事業申請当たり1億円です。強い農業づくり総合支援交付金の20億円は整備事業の上限で、推進事業(ソフト中心)は5,000万円です。

それぞれの申請方法や採択のコツはfood-hojo.jpの専用シリーズに譲り、ここでは「建築費高騰の局面で、その補助金がどう効くか」という視点で要点だけを整理します。

① HACCPハード事業(最大6億円)|農水省補助金の王道

輸出向けHACCPなどの認証取得や、輸出先国の衛生規制に対応するための施設整備を、補助率1/2以内・上限6億円で支援する制度です。当社には2024年予算55億円のうち19億円が当社経由で採択された、全国トップレベルの支援実績があります。建屋本体と設備機器の両方が対象で、輸出計画の策定が要件ですが、きちんと設計すれば多くのケースで採択を狙えます。

② 強い農業づくり総合支援交付金(整備事業は最大20億円)|大型投資の切り札

補助率1/2以内・上限20億円(整備事業)という、農水省の補助金でも最大級の制度です。生産・加工・貯蔵施設の整備や産地全体の体制強化が対象で、食品メーカーが農業生産者と連携する取組であれば、大型の工場新設にも使えます。なお、ソフト中心の推進事業は上限5,000万円の別枠です。

③ 産地連携支援緊急対策事業|中規模設備投資の本命

補助率1/2以内で、上限は1件あたり2億円(総事業費4億円に対して2億円)。産地を支援する取組(取組A)を行う場合は、上限3億円まで上がります。加工機器・選別機・包装設備などの導入が対象で、産地との連携が要件になる実行型の補助金です。輸入原料の高騰対策で国産原料への切り替えを進める食品メーカーと相性の良い制度です。

④ 農山漁村振興交付金(最大2億円)|直売所・倉庫を含む施設整備

補助率1/2以内・上限2億円。直売所・食品工場・倉庫の建設に幅広く使えます(地域資源活用価値創出対策などのメニューが中心です)。市町村・都道府県を経由して申請するため、自治体との連携をどう設計するかが肝になります。

⑤ 畜産クラスター補助金(補助率1/2以内)|畜産加工業の決定版

ハム・ソーセージ・食肉加工といった畜産加工業では、畜産農家との連携を前提とする「畜産クラスター補助金(畜産・酪農収益力強化整備等特別対策事業)」が使えます。補助率は1/2以内で、畜舎の建築・リニューアル・設備導入が対象です。ただし事業の中心となるのは畜産農家や農業法人などの経営体で、食品メーカーは連携先として関わる形になる点に注意が必要です(施設整備の上限額など詳細は年度・事業内容により変わります)。

📌 補助金活用で「建築費高騰前の自己資金水準で、より大きな工場が建つ」
3年前に10億円で建てられた工場が、今は12.6〜13.0億円に上昇
HACCPハード事業で6億円が採択されれば、自社負担は6.6〜7.0億円
つまり、建築費が上がっても、補助金を使えば実質の負担はむしろ軽くなる
建築費が上がるほど、補助金の経済的なインパクトは相対的に大きくなる

※上限額まで採択された場合の単純計算です。実際の交付額は事業内容と審査により決まります。

※金額は図表2の「10億円規模・食品工場新設」の試算に対応しています。

戦略|合理的でコンパクトな工場をつくる

最後は設計思想の話です。食品工場の見積もりが膨らむ最大の要因は、じつは資材価格ではなく「念のため広くしておく」という発想にあります。建築面積は、工事費・冷暖房費・洗浄水量・人の動線のすべてに比例して効いてくる、典型的なコストドライバー(コストを左右する要素)です。

筋のいい工場設計は「狭くつくって、賢く回す」が原則です。HACCPの清浄区画・準清浄区画・汚染区画のゾーニングは、縦の動線も含めてコンパクトに設計しておきます。将来の増産余地は土地で確保し、建屋は最小限にとどめる。仮に建築面積を2割減らせれば、10億円の工場新設なら建築費だけで2億円のコスト削減です。

「2割小さい工場を、補助金を使って、半年早く建てる」——これが、2026年の食品工場投資の合理解です。コンパクト設計の具体的な手法は、本シリーズ第3回で詳しく解説します。

ここまでの流れを、以下の図にまとめました。

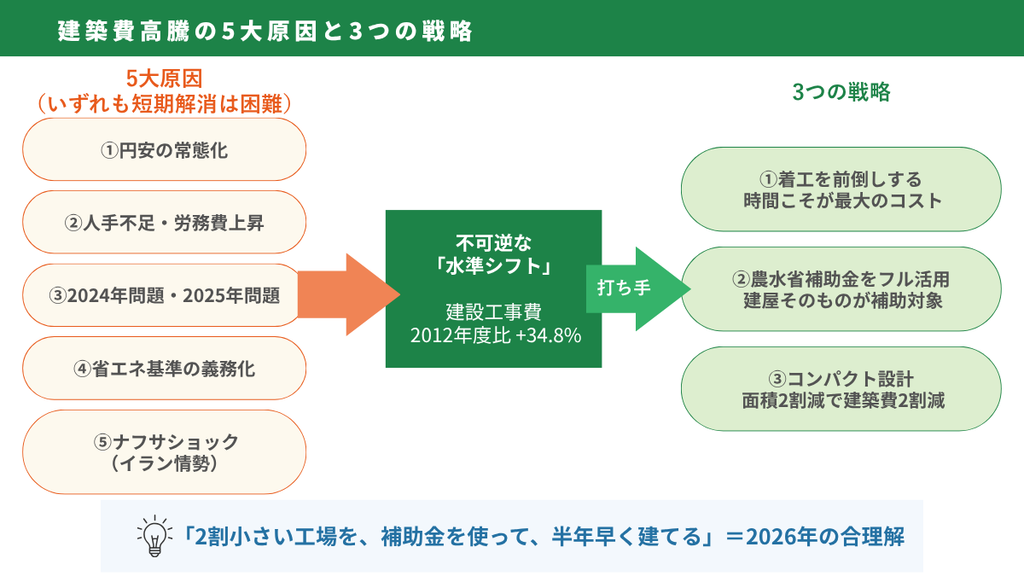

食品工場 建築費高騰・投資戦略シリーズ|建築費高騰の5大原因と3つの戦略 (図解)

出所:本文中の各データを基にアカネサス作成

それでは、実際のご相談で多い質問にお答えしていきます。

5. よくある質問(FAQ

準備を始める時期、補助金の選び方、経産省系との併用の可否、そして設計の工夫——この4点です。

いつから準備を始めるべきか?

結論から言えば「今すぐ」です。建築費が上がり続ける局面では、1年の先送りが5,000万〜1億円のコスト増になります。公募スケジュールから逆算すると、着工の1年〜1年半前には補助金活用の意思決定を終えておく必要があります(基本構想づくりなど準備の着手は、さらに1年以上前になります)。

建築費高騰の局面で、どの補助金がいちばん経済効果が大きい?

投資の規模によって変わります。10億円規模ならHACCPハード事業(上限6億円)、30億円規模なら強い農業づくり総合支援交付金(整備事業の上限20億円)、3億円規模なら産地連携支援緊急対策事業や農山漁村振興交付金が中心になります。詳しくは本シリーズ第2回(規模別の投資判断)と第4回(業種別マップ)で解説します。

経産省系と農水省系の補助金は併用できる?

同じ経費に国の補助金を二重に充てることはできませんが、対象経費を分けて両方を使うことは実務上できます。たとえば、建屋部分にHACCPハード事業(農水省)、最新の設備機器の一部に新事業進出・ものづくり商業サービス補助金(経産省)といった組み合わせは成立します。具体的なテクニックは本シリーズ第5回で解説します。

建築費高騰の影響を最小限にする設計の工夫は?

次の5原則です。本シリーズ第3回で詳しく解説します。

  • 建築面積を必要最小限に絞る(コンパクト設計)
  • 縦の動線(2階建て・3階建て)を活用して土地代を圧縮する
  • 自動化・省人化を前提に動線を設計する
  • 将来の拡張は土地で確保し、建屋は最小限にとどめる
  • ランニングコストの視点(LCC。建物の生涯にかかる費用)を初期設計から組み込む

まとめ|2026年の食品工場投資で「動かない」リスク

建築費の高騰は、もはや景気の波による一時的な現象ではありません。構造要因とイラン情勢が重なった結果、元には戻らない水準シフトが起きています。

食品メーカーの経営者にとって、設備投資を遅らせる経済的な合理性は、2026年時点でほぼ消えたと言えます。今動くか、動かないか。その差が、5年後の競争力を決めます。

この記事のポイントを振り返ります。

  • 建築費の高騰は構造的で、元には戻らない。「待てば下がる」は2026年には成立しない

  • 対策は3つ。①着工の前倒し、②農水省補助金のフル活用、③コンパクト設計

  • 農水省の補助金(HACCPハード事業・強い農業づくり総合支援交付金等)は建屋にも使える

  • 建築費が高騰するほど、補助金の経済効果は相対的に大きくなる

  • 「2割小さい工場を、補助金を使って、半年早く建てる」が2026年の合理解

少しでも気になった方は、記事の最後の無料診断もぜひご活用ください。

📖 次回(第2回)予告

第2回:食品工場の規模別投資判断|3億・10億・30億円で変わる5つのポイントと最適補助金

第2回は、本記事で触れた「規模別の投資判断」を、3億円・10億円・30億円という典型的な3つの規模帯に分けて、具体的なシミュレーションとともに解説します。

食品工場の建築費・補助金活用について、無料相談を実施中

株式会社アカネサスは食品メーカー専門の補助金活用コンサルティング会社として、農林水産省「HACCPハード事業」で全国トップレベルの支援実績(2024年予算55億円のうち19億円が当社経由で採択)があります。

補助金の獲得から、その先の工場建設・設備投資の合理化まで、一気通貫でご支援しています。建築費高騰の局面での投資判断にお悩みの食品メーカー経営者の方は、お気軽にご相談ください。

✍️ この記事を書いた人

北條 竜太郎(ほうじょう りゅうたろう)|株式会社アカネサス 代表取締役

老舗どら焼きメーカー・茜丸を再建(22億円の債務を15年で完済)した経験から、

食品メーカー向けコンサルティング会社を設立。

補助金申請・工場設計・システム開発で食品製造業の成長を支援。
