【産地・食品メーカーの設備投資 補助金講座 第3回】産地生産基盤パワーアップ事業とは?補助率1/2・最大20億の大型補助を完全解説

産地生産基盤パワーアップ事業とは?のアイキャッチ

補助率1/2で最大20億円って本当?うちの選果場にも使えるの?

名前は聞くけど、結局どの制度で、誰が申請するのかが分からない…

産地生産基盤パワーアップ事業(通称:産地パワーアップ事業)は、農業の大型設備投資を支える”ハブ”のような制度です。ハウスの新設、選果場(収穫物を大きさ・品質で選び分ける施設)、養液栽培(土を使わず液体肥料で育てる方式)の設備まで、幅広い投資を1/2補助でカバーします。

第2回では、スマート農業の補助金を「3つの入口」で整理しました。その2つ目、産地単位でまとまって導入する入口の主役がこの制度です。第3回は、産パだけを単独で掘り下げます。

この記事では、まず「何が対象か(3つの対策)」を整理し、次に「なぜ大型投資に強いのか(上限額と補助率)」、最後に「どう申請するか(入口と要件)」の順で見ていきます。まずは器の全体像をつかみましょう。

📋 この記事でわかること
  • 「産地パワーアップ事業」の全体像(3つの対策・補助率・上限額)が一枚でわかる
  • 大型の設備投資(選果場・水耕設備など)が、どの対策に載るのかがわかる
  • 申請の入口(地域農業再生協議会・産地パワーアップ計画)と、個人・食品メーカーの関わり方がわかる
  • 採択に必要な「成果目標」の選択肢と、面積などの主な要件がわかる
目次

🏗️ 1. 産地パワーアップ事業とは?「3つの対策」でできている

まず全体像:大型補助のハブ

産地パワーアップ事業は、産地全体で「稼ぐ力」を高めるための設備・機械・生産資材の導入を支援する国の事業です。令和8年度予算では、「農業構造転換集中対策」の関連事業としても位置づけられています(上位の枠組みとの関係は第6回で詳しく扱います)。補助率は原則1/2以内。単体の補助金というより、複数の目的に対応する「対策」の集合体だと考えると理解しやすくなります。

その中身は、大きく3つの対策に分かれています。狙い(新しい市場か、収益性か、生産基盤か)によって、上限額や成果目標が変わります。

📊 産パは「3つの対策」でできている

3つの対策 何のための対策か(上限・要件の目安)
新市場獲得対策 輸出・加工業務用など新しい市場向けの拠点整備。推進事業5,000万円以内/整備事業20億円以内(いずれも1協働事業計画あたり単年度)
収益性向上対策 既存産地の「稼ぐ力」を底上げ。ハウス・機械・資材の導入。面積要件と成果目標を満たす(上限は1取組主体事業計画あたり1年度20億円)
生産基盤強化対策 産地の生産基盤(生産・供給の土台)を維持・強化する取組を支援

※補助率・上限額・要件は年度ごとの要綱で変わります。実際に使える額は都道府県への配分とポイント順の競争で決まる点にご注意ください。なお、施設整備(整備事業)を行う場合は、対策を問わず費用対効果分析を実施し、投資効率が1.0以上であることが必要です。

B/C(ビーバイシー。費用対効果。便益÷費用が1.0以上かを見る指標)は、大型の施設整備で特に重視されます。投資額に見合う効果があるかを、数字で示す必要があるということです。便益(B)の算定根拠は、次章で選ぶ成果目標(販売額の増加・コストの削減など)の数値と直結します。設備の規模と成果目標がかみ合っていないと、B/Cで説明がつかなくなります。

💡 「20億円」は上限であって、約束ではない

上限20億円は新市場獲得対策だけの数字ではありません。交付等要綱および実務用Q&Aで、収益性向上対策なども「1取組主体事業計画あたり1年度20億円」が上限と明記されています。ただし実額はポイント順の配分と県枠で決まるため、「20億円まで使える」わけではなく、計画の作り込みと採択競争で決まります。

「推進事業」と「整備事業」の違い

各対策は、ソフト寄りの「推進事業」と、ハード(施設・機械)の「整備事業」に分かれます。新市場獲得対策を例にすると、推進事業(計画づくり・試験・人件費など)は定額または1/2以内で5,000万円以内、整備事業(育苗・乾燥・加工・集出荷などの施設や農業機械)は1/2以内で20億円以内です。

つまり「計画・準備」と「モノの導入」で、上限も補助率の考え方も別枠になっています。

🧰 2. 何に使える?対象経費と成果目標

対象経費の例

対象になるのは、産地の生産・出荷を支える施設や機械、そしてリース導入や生産資材です。代表例を挙げます。

📊 産パで使える主な対象経費

区分 対象経費の例
施設整備 低コスト耐候性ハウス、育苗・乾燥・加工・集出荷(選果)施設 等
機械・設備 選果機、養液栽培設備、環境制御装置(ハウス内の温度・湿度などを自動管理)等
導入方式 機械のリース導入(本体価格の1/2以内)、生産資材の導入(1/2以内)
推進事業 計画策定に係る人件費・会議費・試験費 等(ソフト経費)

※対象経費の細目は都道府県の事業実施方針でも定められます。見積を取る前に、県・市町村の窓口で対象範囲を確認しておくと手戻りがありません。

第4回で扱う選果場・集出荷施設、第5回の水耕・養液栽培の設備は、まさにこの「施設整備」「機械・設備」の枠に載るイメージです。

採択のカギ「成果目標」の選択肢

産地パワーアップ事業は、ただ設備を入れれば通るわけではありません。「計画期間内に、どの成果を出すか」を成果目標として選び、達成をコミットします。収益性向上対策では、次のような選択肢から選びます。

📊 収益性向上対策で選べる成果目標

成果目標(代表的な選択肢) 目安の水準
生産コストの削減 10%以上削減
集出荷・加工コストの削減 10%以上削減
販売額の増加 10%以上増加
所得額の増加 10%以上増加
契約栽培の割合 10%以上増加かつ50%以上
輸出向け出荷の拡大 実績ありは10%以上増加/新規は輸出向け出荷額の割合5%以上または年間出荷量10トン以上
労働生産性の向上 10%以上向上
需要増品目への転換 転換率100% 等
農業支援サービス事業体の利用割合 10%以上増加かつ50%以上

※目標年度は原則として事業実施年度の翌々年度です。事業効果の早期発現を目指して3年目を目標年度とする場合は、目標水準が各成果目標の3/5(6%を超える水準)に緩和されます。

数字は「10%」がひとつの基準になっていることが分かります。なお、成果目標は産地パワーアップ計画(産地単位)で達成を判定するのが基本です。ただし取組主体事業計画にも、産地の成果目標の達成につながる「取組目標」を別に定め、毎年度その達成状況を報告する必要があります。産地全体で目標を追いながら、各取組主体も自分の取組目標を負う設計です。

💡 成果目標は「盛りすぎ」も「甘すぎ」も禁物

設備投資の規模と、達成できる根拠(面積・販路・生産計画)がかみ合っているかを、計画段階で必ずすり合わせましょう。

🏛️ 3. 誰が・どうやって申請する?入口と要件

入口は「地域農業再生協議会」=二階建ての計画

産地パワーアップ事業の入口は、個人がいきなり国に申請するのではなく、地域農業再生協議会等(市町村単位などで作る産地の推進母体。果樹産地協議会や都道府県農業再生協議会が担うこともあります)が「産地パワーアップ計画」を作るところから始まります。ここが最大の特徴です。

計画は”二階建て”です。一階が産地全体の目標を定める「産地パワーアップ計画」、二階がそこに参加する農業者・団体ごとの「取組主体事業計画」。あなた(事業者)は、この二階部分に参加する形で設備投資を位置づけます。

💡 「うちだけで申請」は基本できない

まず地元の再生協議会・行政窓口に、産地の計画づくりのスケジュールを確認するのが最初の一歩です。

個人・食品メーカーは対象になる?

「法人じゃないと無理では?」という不安に答えると、個人(個別経営体)も条件付きで対象になります。主な条件は、青色申告等で農業経営の経理が家計と分離されていること、そして後継者の確保など事業の継続性が担保されていることです。

一方で、大手資本(または大手資本から出資を受けた民間事業者)は原則として対象外です。ただし例外があり、大手資本系でも認定農業者(市町村に経営改善計画を認定された担い手)である法人や、農地所有適格法人などは対象になり得ます。食品メーカーが産地と組む場合は、この「誰が事業主体になるか」の設計が要になります。第7回で具体的な組み方を扱います。

面積などの主な要件とスケジュール

収益性向上対策には、品目ごとの面積要件があります。平場(平地)の目安は次のとおりです。

📊 収益性向上対策の面積要件(平場の目安)

品目 面積要件(平場の目安)
 50ha
露地野菜 10ha
施設野菜 5ha
果樹 10ha

※面積要件は産地パワーアップ計画が対象とする「産地」全体で判定します。取組主体が個々に満たす必要はありません。

中山間地域(傾斜地など条件が不利な地域)では面積要件が緩和されます。最新のパンフレットでは、中山間は施設野菜3ha・露地野菜5ha・稲10ha・茶5haといった水準が公表されています。都市近郊地域はさらに緩く、施設野菜は5,000㎡、果樹・露地野菜は2ha(いずれも生産緑地が主の場合は500㎡)です。さらに、中山間地域等で機械のリース導入など生産支援事業だけを実施する場合は、面積要件に代えて「5戸以上の農業者の参加」または「1ha以上の取組面積」を満たせば足ります(年度で変わるため、申請時に最新の要綱でご確認ください)。

スケジュールは、産地パワーアップ計画が原則3年間、その中の取組主体の事業計画は実施期間が最長2年です。設備の発注・工事の時期を、この期間に収める計画づくりが必要になります。

採択事例で規模感をつかむ

愛知県豊橋市(施設野菜)では、対象面積66.10haで、低コスト耐候性ハウスや養液栽培設備・環境制御装置のリース導入を実施。産地の総販売額は約64.7億円(H27)から約85.6億円(R2実績)へと伸び、「総販売額10%以上増加」の目標に対し約32%増(達成率146.6%)を記録しました。同じく新城市の施設野菜でも、養液栽培装置・トマト選果機の導入で総販売額が約56%増加しています。産地単位で数十億円規模を動かせるのが、この制度の実力です。

※出典:農林水産省「産地生産基盤パワーアップ事業を活用した取組事例」(令和6年3月29日公表)。事例の数値は個別の産地の実績であり、同水準の効果を保証するものではありません。自産地の販売額・面積に置き換えて試算してください。

ここまでの流れを、最後に1枚の図で確認しておきます。

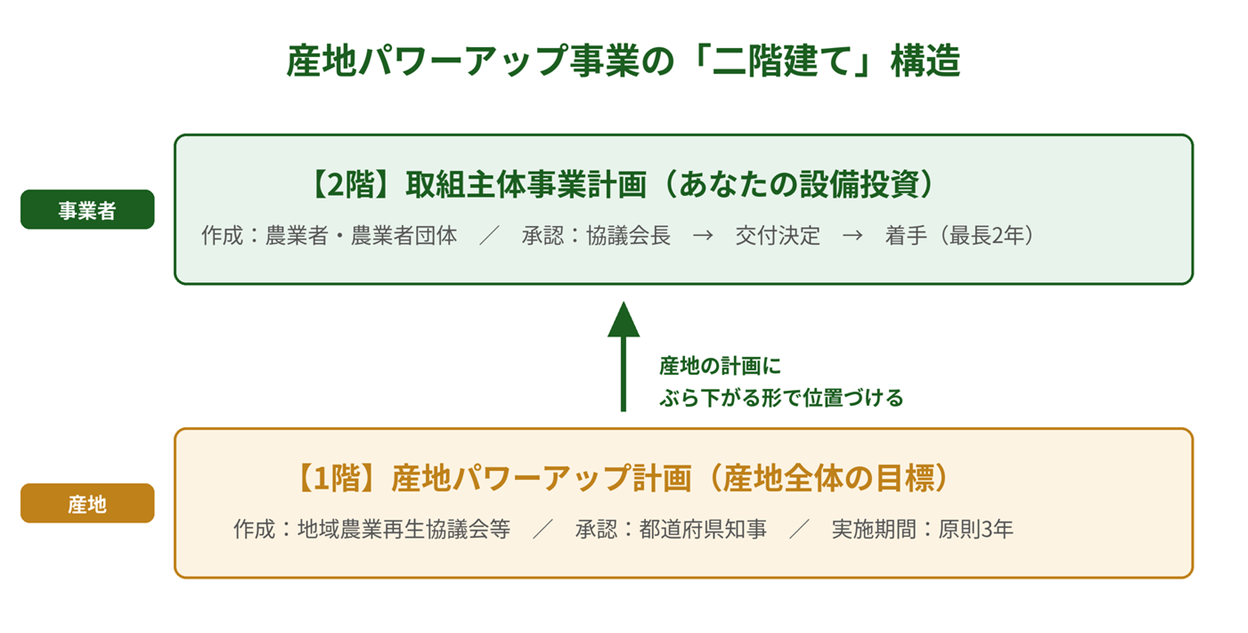

産地生産基盤パワーアップ事業|産地パワーアップ事業の「二階建て」構造(図解)

※一階が産地全体の「産地パワーアップ計画」、二階が参加者ごとの「取組主体事業計画」。この二階建てを理解すると、誰と何を先に決めるべきかが見えてきます。

📝 まとめ

産地パワーアップ事業は、1本の補助金ではなく「複数の対策×2つの事業」でできた器です。最後に、この記事の要点を4つに絞って振り返ります。

🎯 【まとめ】この記事のポイント
  • 産地パワーアップ事業は「新市場獲得/収益性向上/生産基盤強化」の3対策からなり、補助率は原則1/2。大型投資のハブ
  • 上限はどの対策も「1計画あたり1年度20億円」が基本(新市場獲得対策は推進5,000万円以内・整備20億円以内/収益性向上対策等は1取組主体事業計画あたり)。B/C1.0以上
  • 入口は地域農業再生協議会の「産地パワーアップ計画」(二階建て)。個人も条件付き可、大手資本は原則対象外(認定農業者法人等は例外)
  • 成果目標は選択肢から選ぶ(10%基準が中心)。面積要件・計画3年/取組最長2年などは最新の要綱で要確認

「うちの設備投資を産地の計画に載せられるか確かめたい」「協議会との進め方から相談したい」という方は、下記の無料相談をご利用ください。

🎯 無料相談のご案内

「うちの選果場・ハウス投資に産パが使えるか知りたい」

 「産地パワーアップ計画への位置づけから相談したい」

 という方は、ぜひお気軽にご相談ください。 補助金の最適な設計を30分で整理する無料オンライン相談を実施中です。

📖 次回(第4回)予告

第4回は、この産地パワーアップ事業の”受け皿”の代表格である「選果場・集出荷施設」に踏み込みます。選果機や集出荷施設の整備が、どの対策・どの経費区分に載るのか、投資額に対する成果目標の立て方までを、事例ベースで具体的に解説します。

📚 産地・食品メーカーの設備投資 補助金講座|シリーズ一覧

【第1回】:農業補助金まとめ2026|設備投資・規模拡大で使える制度を目的別に比較

【第2回】:スマート農業の補助金2026|自動操舵・ロボットを半額級で導入する制度と選び方

【第3回】:産地生産基盤パワーアップ事業とは?補助率1/2・最大20億の大型補助を完全解説 ◀今ここ

【第4回】:選果場 補助金|数億円の大型施設を「半額」で建てる制度を規模別に比較

【第5回】:水耕栽培・植物工場を規模拡大する補助金|大型投資の進め方

【第6回】:農業構造転換集中対策とは?補助率・上限と産地パワーアップ事業との違い【2026年版】

【第7回】:農業補助金の申請方法|協議会と要望調査の逆算スケジュール

✍️ この記事を書いた人

北條 竜太郎(ほうじょう りゅうたろう)|株式会社アカネサス 代表取締役

老舗どら焼きメーカー・茜丸を再建(22億円の債務を15年で完済)した経験から、

食品メーカー向けコンサルティング会社を設立。

補助金申請・工場設計・システム開発で食品製造業の成長を支援。
